Bałtyk 2 i 3 z kompletem fundamentów. 100 turbin stanie na morzu

31fbbb91-c181-469f-97de-6b5625307c9c
Biuro Prasowe projektów Bałtyk
Autor. Biuro Prasowe projektów Bałtyk

Zakończyła się instalacja wszystkich 100 fundamentów turbin wiatrowych i konstrukcji dwóch morskich stacji elektroenergetycznych dla farm Bałtyk 2 i Bałtyk 3. Projekty Equinoru i Polenergii mają łączną moc 1,44 GW. Pierwsza energia z farm ma popłynąć w 2027 roku, a pełne uruchomienie zaplanowano na 2028 rok.

Na Morzu Bałtyckim zakończyła się instalacja fundamentów pod wszystkie 100 turbin wiatrowych oraz konstrukcji wsporczych dwóch morskich stacji elektroenergetycznych (OSS) należących do projektów Bałtyk 2 i Bałtyk 3. Łączna moc obu farm wyniesie 1,44 GW.

Za realizację inwestycji odpowiadają Equinor i Polenergia. Zakończony etap był efektem wielomiesięcznych prac, poprzedzonych kilkuletnimi przygotowaniami technicznymi, projektowymi i logistycznymi.

35 jednostek pracowało jednocześnie

W szczytowym momencie na budowie operowało jednocześnie 35 jednostek pływających. W prace zaangażowane były setki specjalistów pracujących zarówno na morzu, jak i na lądzie.

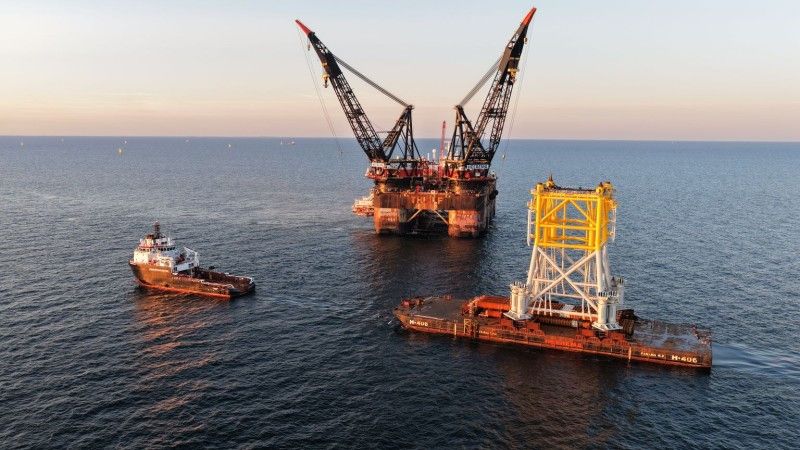

Jedną z kluczowych jednostek wykorzystywanych podczas instalacji był Thialf, należący do firmy Heerema. Statek o wymiarach ponad 200 na 88 metrów odpowiadał za montaż fundamentów turbin oraz konstrukcji wsporczych morskich stacji elektroenergetycznych.

Zakończenie instalacji fundamentów pokazuje skalę postępu osiągniętego na morzu. Za każdą z tych konstrukcji stoją lata przygotowań, setki specjalistów oraz ścisła współpraca zespołów na morzu i lądzie. Ten etap został zrealizowany dzięki doświadczeniu offshore i konsekwentnemu podejściu do bezpieczeństwa oraz jakości
Michał Jerzy Kołodziejczyk, prezes zarządu Equinor Polska

Jak podkreśla Adam Purwin, prezes zarządu Polenergii, budowa farm morskich wymaga równoległej realizacji wielu elementów inwestycji. Fundamenty, kable, morskie stacje elektroenergetyczne, infrastruktura lądowa i logistyka muszą powstawać równolegle i zgodnie z harmonogramem.

Realizacja takiego projektu wymaga ścisłej współpracy wielu zespołów oraz konsekwentnego budowania kompetencji całego sektora morskiej energetyki wiatrowej w Polsce. Za sprawą pierwszych polskich inwestycji offshore, do których należą Bałtyk 2 i 3, rozwija się więc nie tylko nowa infrastruktura energetyczna, ale też specjalistyczne doświadczenie, local content i przemysłowy potencjał na kolejne dekady
Adam Purwin, prezes zarządu Polenergii.

Monopale mają do 70 metrów długości

Fundament każdej turbiny składa się z monopala osadzanego w dnie morskim oraz montowanego na nim elementu przejściowego (transition piece). W przypadku Bałtyku 2 i 3 długość monopali sięga około 70 metrów.

Elementy przejściowe mają około 17 metrów wysokości i ważą około 400 ton. Zostały wyposażone m.in. w platformy robocze, systemy dostępu oraz miejsca transferu załóg. Montaż elementu przejściowego następował bezpośrednio po instalacji monopala, co ogranicza zakres późniejszych prac wykonywanych na morzu.

Na tak przygotowanych fundamentach w 2027 roku mają zostać zamontowane wieże i turbiny. Każda ze 100 turbin będzie miała moc 14,4 MW i wysokość około 260 metrów.

Reklama

Morskie stacje ważą po 3,5 tys. ton

Równolegle z fundamentami turbin instalowano konstrukcje wsporcze typu jacket dla dwóch morskich stacji elektroenergetycznych. To właśnie za ich pośrednictwem energia produkowana przez farmy będzie odbierana i przesyłana na ląd.

Każdy jacket ma około 30 na 30 metrów i wysokość 50 metrów. Konstrukcja waży około 3,5 tys. ton i jest mocowana do dna za pomocą ośmiu pali.

Kolejnym etapem będzie montaż na konstrukcjach wsporczych głównych części stacji, czyli tzw. topside. Po zakończeniu prac każda z morskich stacji elektroenergetycznych ma mieć około 100 metrów wysokości i masę około 7 tys. ton.

Prace trwają także pod wodą

Instalacja fundamentów jest tylko jednym z elementów budowy obu farm. Równolegle prowadzone są prace przy układaniu kabli eksportowych i ich wprowadzaniu do infrastruktury lądowej. Trwają też przygotowania do instalacji kabli wewnętrznych łączących poszczególne turbiny oraz prace związane z zabezpieczeniem infrastruktury na dnie morskim.

Znaczna część robót odbywa się pod powierzchnią wody. Do inspekcji dna, monitorowania infrastruktury i kontroli wykonanych prac wykorzystywane są zdalnie sterowane pojazdy podwodne (ROV).

Istotnym elementem prac jest również precyzja instalacji fundamentów. Pomimo prowadzenia robót w warunkach falowania, wiatru i prądów morskich, dopuszczalne odchylenia pionowości konstrukcji są mierzone w ułamkach stopnia.

Zaplecze dla realizacji inwestycji stanowi m.in. port w Łebie oraz powstająca tam baza operacyjno-serwisowa. Infrastruktura ta jest wykorzystywana do obsługi jednostek pracujących przy budowie farm.

Bałtyk 2 i 3: 1,44 GW mocy

Po uruchomieniu Bałtyk 2 i Bałtyk 3 mają produkować energię elektryczną odpowiadającą rocznemu zapotrzebowaniu ponad 2 mln gospodarstw domowych.

Pierwsza energia z obu projektów ma zostać wyprodukowana w 2027 roku. Pełne uruchomienie farm planowane jest na 2028 rok.

Bałtyk 2 i Bałtyk 3 są częścią większego portfela projektów offshore realizowanych przez Equinor i Polenergię na Morzu Bałtyckim. Wspólnie rozwijają również projekt Bałtyk 1. Łączna potencjalna moc trzech farm wynosi do 3 GW.
