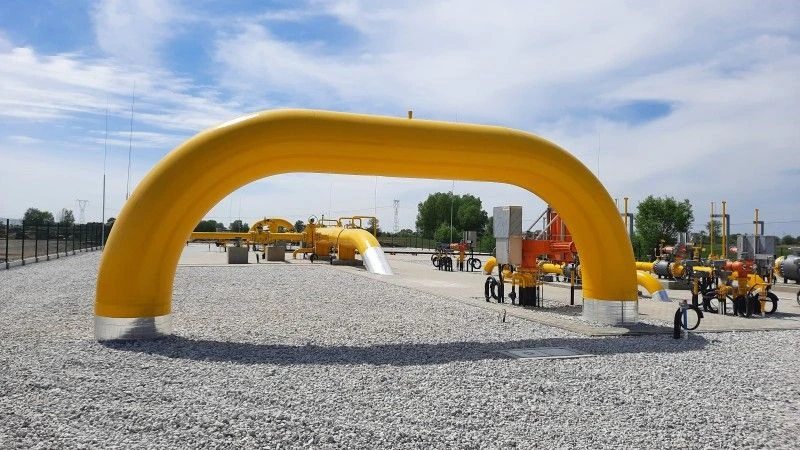

Gaz-System przed zakładanym terminem dokonał odbioru technicznego gazociągu relacji Ciecierzyce – Lwówek, jednego z lądowych odcinków Baltic Pipe. Po 18 miesiącach budowy gazociąg jest gotowy do nagazowania.
Gazociąg Ciecierzyce – Lwówek ma długość 69 km, a jego trasa przechodzi przez 6 gmin w województwie lubuskim i wielkopolskim. Odbioru dokonano o 15 dni wcześniej przed terminem umownym, po pozytywnym przeprowadzeniu prób hydraulicznych oraz wykonaniu badania tłokiem geometrycznym. Kolejnym etapem tej inwestycji będzie oddanie do eksploatacji.
Czytaj też
W szczytowym momencie w budowę tego gazociągu zaangażowanych było ponad 320 pracowników. Proces spawania liniowego i montażowego trwał 360 dni. Łącznie wyspawano prawie 4 900 sztuk spoin. Dla Gaz-System poza technicznymi aspektami ważne były kwestie środowiskowe, w tym ograniczenie wpływu inwestycji na przyrodę i otoczenie. Dlatego na tym odcinku wykonano 43 przejścia bezwykopowe pod istniejącą infrastrukturą lokalną oraz cennymi przyrodniczo terenami, wykorzystując nowoczesne technologie typu przeciski, przewierty, mikrotunelling i HDD.
Ciecierzyce – Lwówek (69 km) jest jednym z dwóch odcinków gazociągu Goleniów – Lwówek, który ma łączną długość 191 km. Odbiór techniczny drugiego odcinka relacji Goleniów – Ciecierzyce (122 km) planowany jest w połowie czerwca. Po tym czasie na całym gazociągu Goleniów – Lwówek, zostanie przeprowadzony rozruch i nagazowanie, a przesył gazu ruszy 1 października tego roku.
Gaz-System / Mat. prasowe
