Krok w stronę energii z Bałtyku. Zaawansowane prace na farmach Polenergii i Equinor

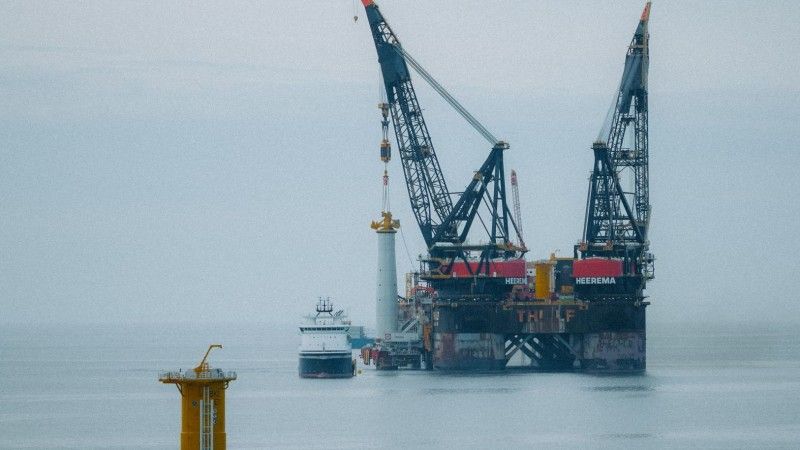

osadzanie fundamentów turbin wiatrowych na morzu w zamglony dzień
Bałtyk 2 i 3 – prace półzanurzalnej jednostki dźwigowej Thialf
Autor. Biuro Prasowe projektów Bałtyk / materiały prasowe

Norweski Equinor i polska Polenergia informują o zaawansowaniu prac przy morskich farmach wiatrowych Bałtyk 2 i 3. Mają zacząć dostarczać prąd wcześniej, niż największy wspólny projekt offshore spółek – Bałtyk 1.

Reklama

Na morskich farmach wiatrowych Bałtyk 2 i Bałtyk 3 postępują prace – przekazało biuro prasowe projektów. Zainstalowano już wszystkie fundamenty 100 turbin oraz fundamenty dwóch morskich stacji elektroenergetycznych, gotowa jest też część infrastruktury kablowej. Łączna moc dwóch morskich farm wiatrowych Equinor i Polenergii ma wynieść 1,44 GW i zasilić nawet 2 miliony gospodarstw domowych.

Postępy prac

Po III kwartale 2026 r., oprócz fudnamentów turbin i morskich stacji elektroenergetycznych, ułożono już 120 km kabli eksportowych, większość kablowej linii lądowej oraz rozpoczęto instalację kabli międzyturbinowych. Trwają też zaawansowane prace na stacji transformatorowej koło Ustki, a baza w Łebie jest bliska ukończenia. Farmy wiatrowe Bałtyk 2 i 3 mają zacząć produkować energię elektryczną w 2027 r., a ich pełne uruchomienie ma nastąpić w 2028 r.

Osadzanie fundamentów 100 turbin oraz dwóch stacji elektroenergetycznych w dnie morskich trwało od początku maja do końca sierpnia tego roku. Prace prowadziła m.in. półzanurzalna jednostka dźwigowa Thialf, jedna z największych tego typu na świecie, która po raz pierwszy działała w polskiej części Bałtyku. Jednostka będzie również instalować główne części morskich stacji elektroenergetycznych.

W III kwartale tego roku prowadzono również prace na lądzie. Pod plażą i wydmami przeprowadzono metodą bezwykopową cztery przewierty. Metoda ta pozwala chronić przyrodę i krajobraz. Do przewiertów wprowadzono rury HDPE, w których następnie umieszczono kable eksportowe farmy Bałtyk 2 o długości 120 km. Obecnie są one zagłębiane w dno morskie i zabezpieczane narzutami kamiennymi. Ułożono także linie 220 kV i 400 KV. Jednocześnie na morzu instalowane są kable międzyturbinowe o napięciu 66 kV. W przyszłym roku ruszą podobne prace wokół farmy Bałtyk 3.

Z kolei na terenie lądowych stacji elektroenergetycznych koło Ustki znajdują się juz wszystkie cztery transformatory o mocy 450 MVA i masie ponad 350 ton. Dwa pierwsze, przeznaczone dla farmy Bałtyk 2, zostały już zainstalowane na wcześniejszym etapie. Pod koniec sierpnia dostarczono dwa pozostałe, dla farmy Bałtyk 3. Obecnie trwają prace montażowe i instalacja systemów niezbędnych do uruchomienia stacji. Równolegle w Łebie dobiega końca budowa bazy, w której znajdzie się centrum sterowania pracą farm offshore Equinor i Polenergii. Baza powstała na zrewitalizowanym terenie dawnej stoczni. Już od kilku miesięcy wspiera działania na morzu, a po uruchomieniu farm Bałtyk będzie zapleczem ich codziennej eksploatacji.

Reklama

Equinor i Polenergia

Equinor to międzynarodowy koncern energetyczny z siedzibą w Norwegii, w którym większość udziałów ma norweski rząd. Prowadzi działalność w zakresie wydobycia ropy i gazu, a także energetyki odnawialnej i wydobycia litu. Wspólnie z Polenergią realizuje trzy projekty morskich farm wiatrowych Bałtyk 1, Bałtyk 2 i Bałtyk 3 o łącznej mocy do 3 GW, a także buduje odnawialne źródła energii na lądzie poprzez należącą do grupy platformę Wento posiadającą portfel OZE o mocy ok 3 GW. Energia z projektu Bałtyk 1 – o mocy do 1,56 GW – ma popłynąć w 2032 r.

Polenergia to największa polska prywatna grupa energetyczna, która zajmuje się wytwarzaniem energii z odnawialnych źrodeł oraz dystrybucją i obrotem energią elektryczną. Wspólnie ze spółką Equinor realizuje projekt budowy trzech morskich farm wiatrowych na Bałtyku: Bałtyk 1, 2 i 3.

AJ/komunikat prasowy
